Монтаж и демонтаж лесов



1.Монтаж и демонтаж лесов должен производиться под руководством ответственного производителя работ, который должен: изучить конструкцию лесов; составить схему установки лесов для конкретного объекта;
-составить перечень потребных элементов;
-произвести согласно перечню приемку комплекта лесов со склада с отбраковкой поврежденных элементов.
2.Рабочие, монтирующие леса, предварительно должны быть ознакомлены с конструкцией и проинструктированы о порядке монтажа и способах крепления лесов к стене.
3.Леса должны монтироваться на спланированной и утрамбованной . площадке, с которой должен быть предусмотрен отвод воды. Площадка под леса должна быть горизонтальной в продольном и поперечном направлениях.
4.Монтаж лесов следует производить, начиная от угла здания, соблюдая при этом последовательность установки отдельных элементов

I Этап

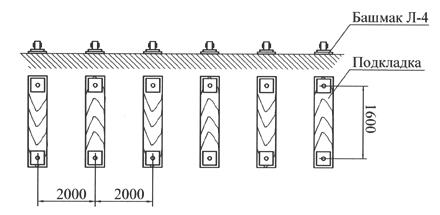

На подготовленной площадке установить деревянные подкладки и башмаки.


II Этап

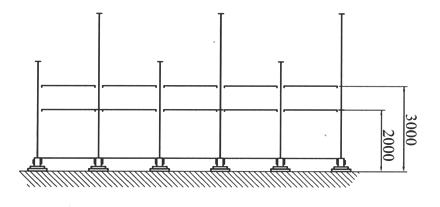

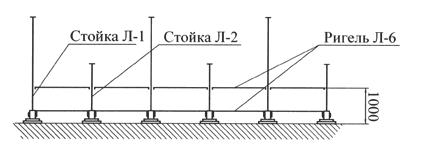

В башмаки вставить попарно чередующиеся стойки (короткие -длинные, короткие - длинные) и закрепить их ригелями Л-6 и Л-9 первого яруса.


III Этап

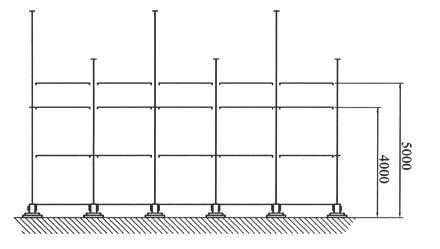

На высоте 2 м нарастить длинные стойки и закрепить их ригелями Л-6 и Л-9 и диагональными связями Л-5 второго яруса. На продольные ригеля уложить щиты настила и установить бортовые доски. Установить лестницу.


Такой порядок монтажа повторить до необходимой высоты лесов. В двух крайних пролетах установить диагональные связи Л-5. В случае, если длина собираемых лесов превышает 50м, диагональные связи Л-5 устанавливаются через 25 - 30 м в двух смежных пролетах.
Стойки лесов через крюки одинарные Л-14 и крюки двойные Л-13 при помощи анкеров Л-15 закрепляются к стене здания.
Крюки двойные Л-13 устанавливаются в местах стыков стоек и диагональных связей Л-5. Крюки одинарные устанавливаются в местах стыков стоек.
5.При установке лесов для каменной кладки наращивание их производится постепенно по мере возведения кладки стен здания.
6.Укладку настилов и установку перил производить одновременно. В лесах для отделочных работ допускается укладывать щиты настила в шести ярусах, а для каменных только на двух верхних ярусах.
7.Лестничные секции должны монтироваться одновременно с лесами.
8.Демонтаж лесов допускается лишь после уборки с настилов остатков материалов, инвентаря и инструментов.
9.До начала демонтажа лесов производитель работ обязан осмотреть их и проинструктировать рабочих о последовательности и приемах разборки, а также о мерах, обеспечивающих безопасность работ.
10.Демонтаж лесов следует начинать с верхнего яруса в последовательности, обратной последовательности монтажа.
11.Демонтированные элементы перед перевозкой рассортировать. Крупногабаритные элементы связывать в пакеты.
